【新病院棟】工事進捗状況(2025年2月時点)
現在新病院棟建設工事は2026年秋の開院を目指し着々と進んでいます。2025年2月の工事状況をお伝えします。
【主な工事内容】

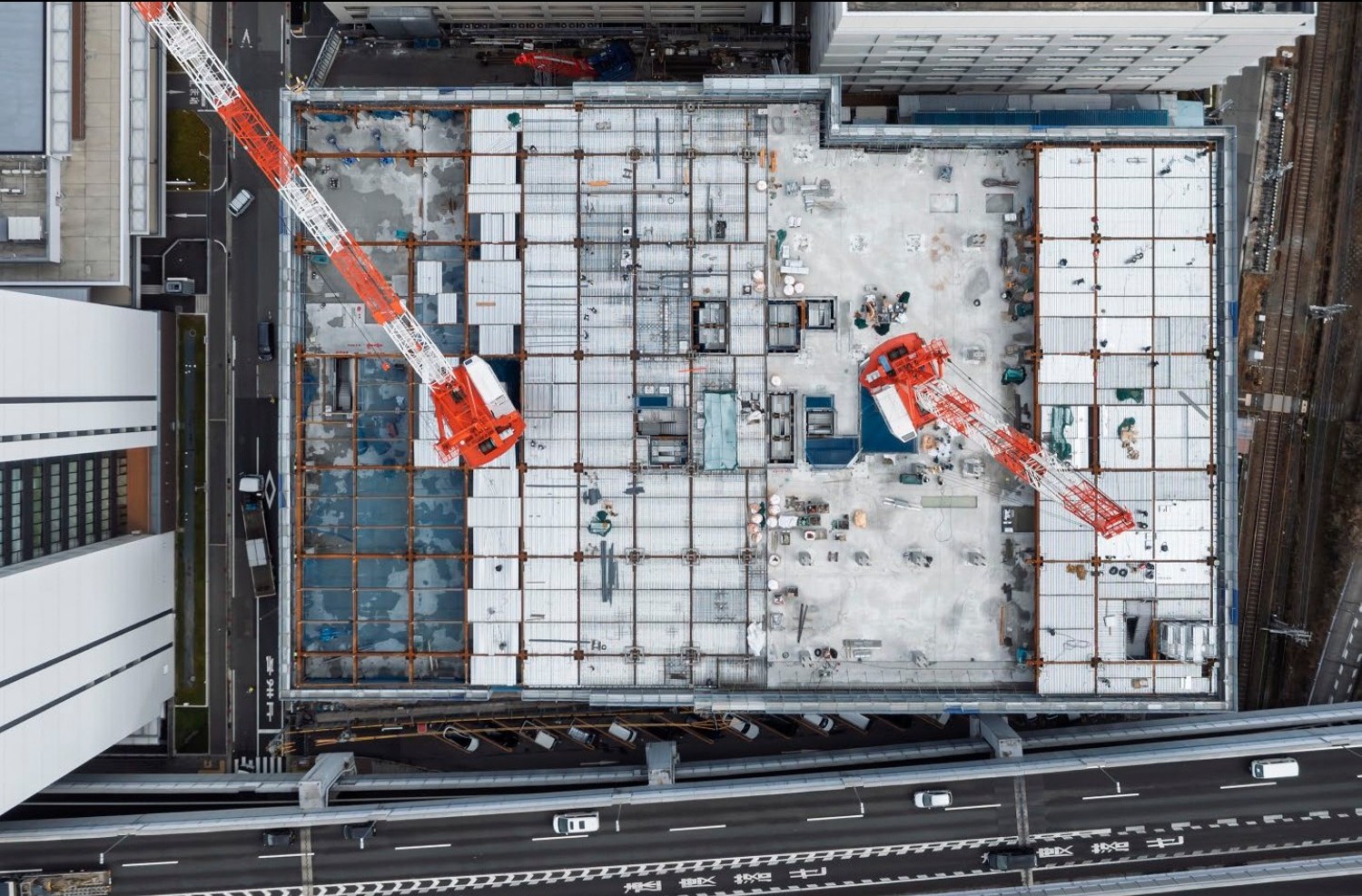

・新病院棟6階部分の梁・床の躯体工事を施工中
・工事用EVの組み立て
・設計監理者による各検査・試験立会(配筋・鉄骨製品等)
・作業員増員に伴う詰所の増築

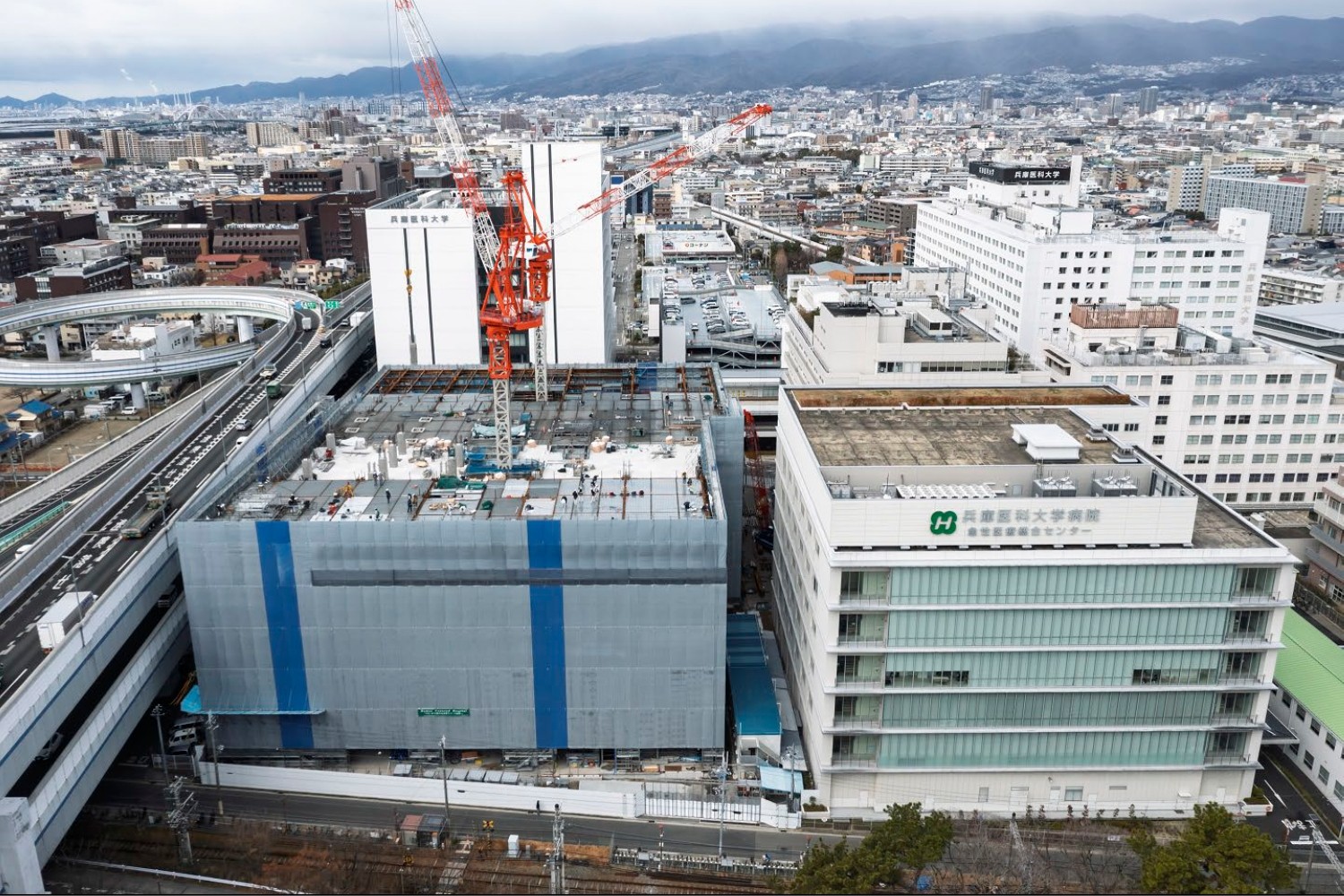

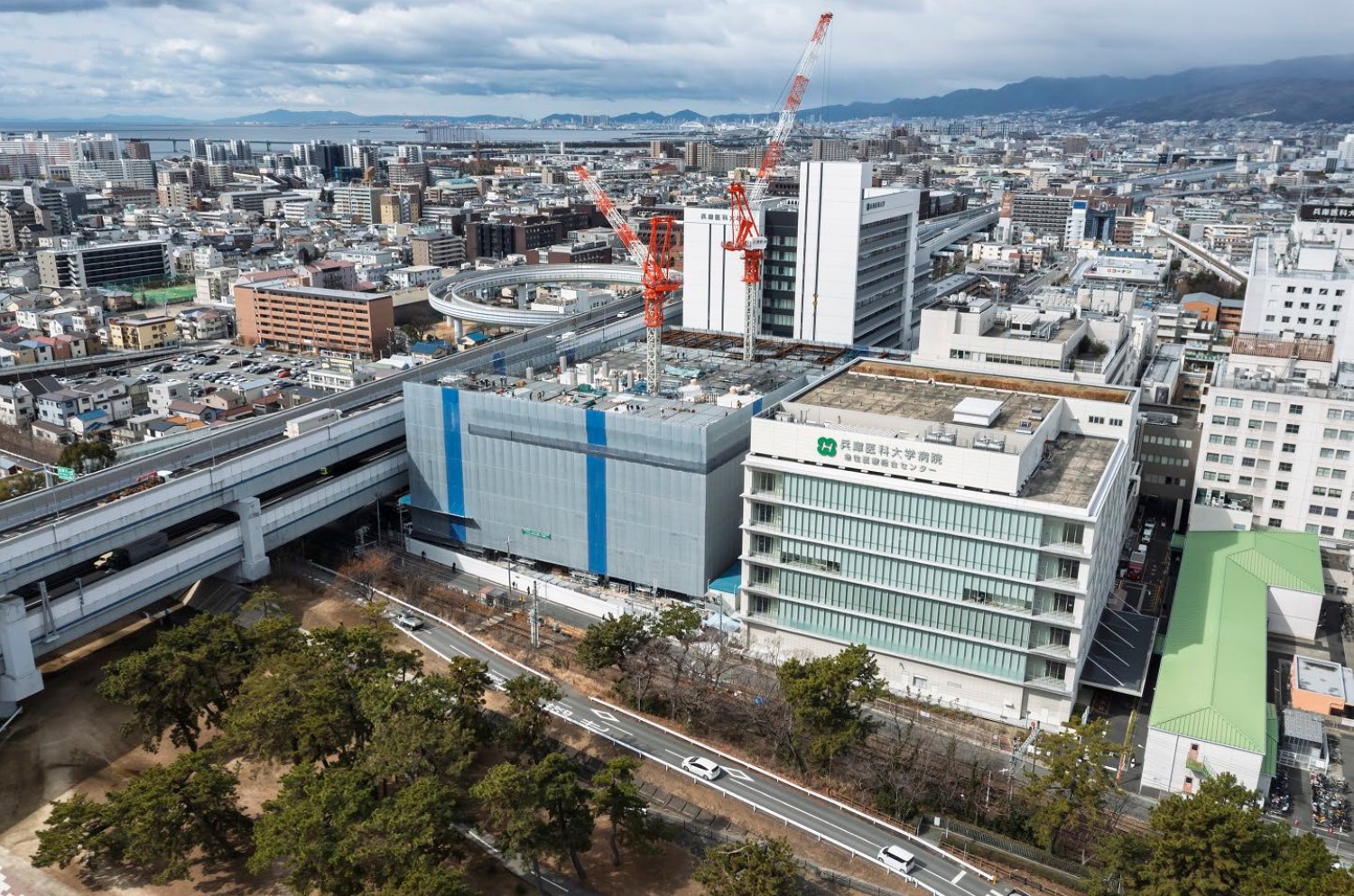

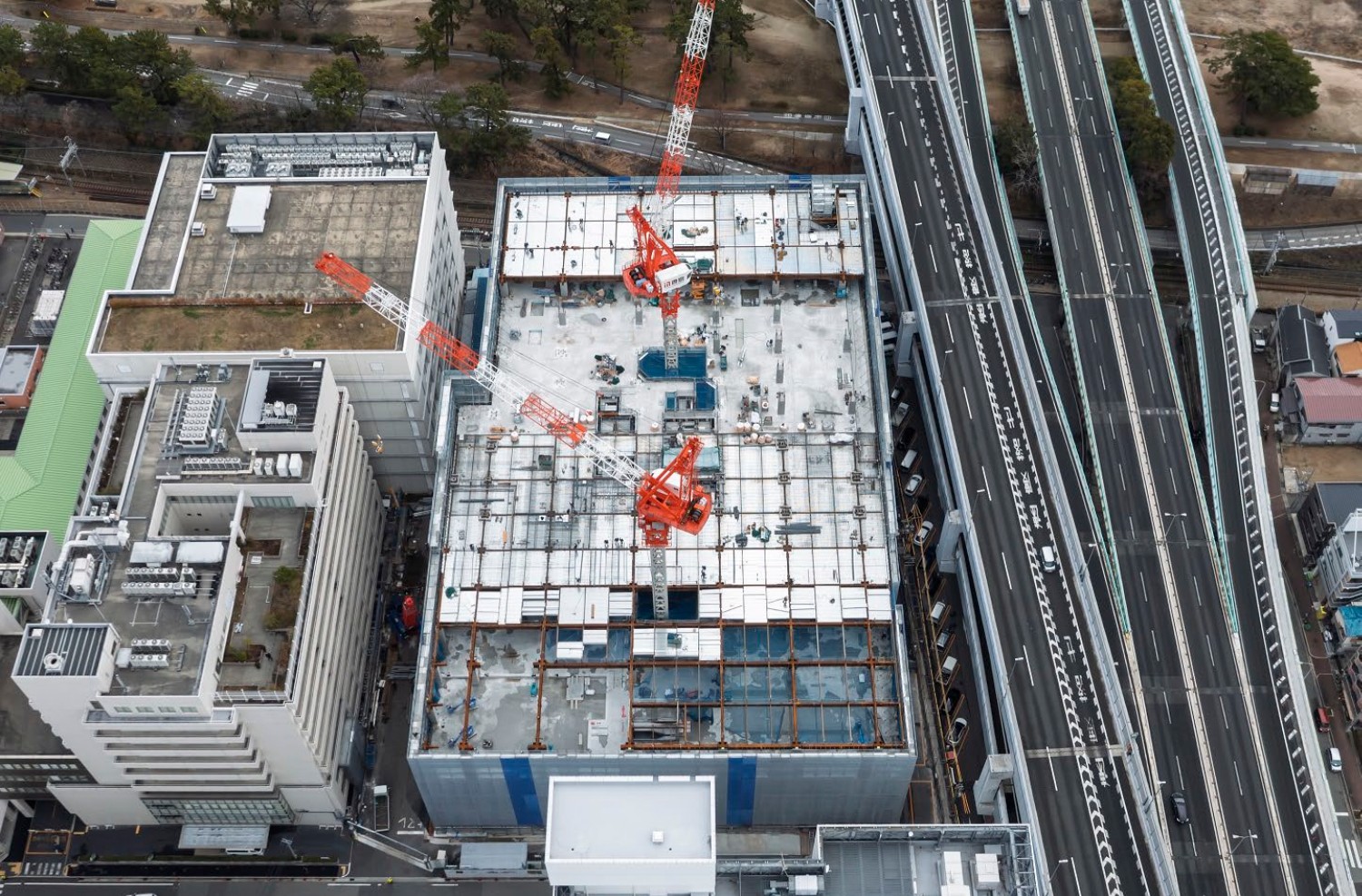

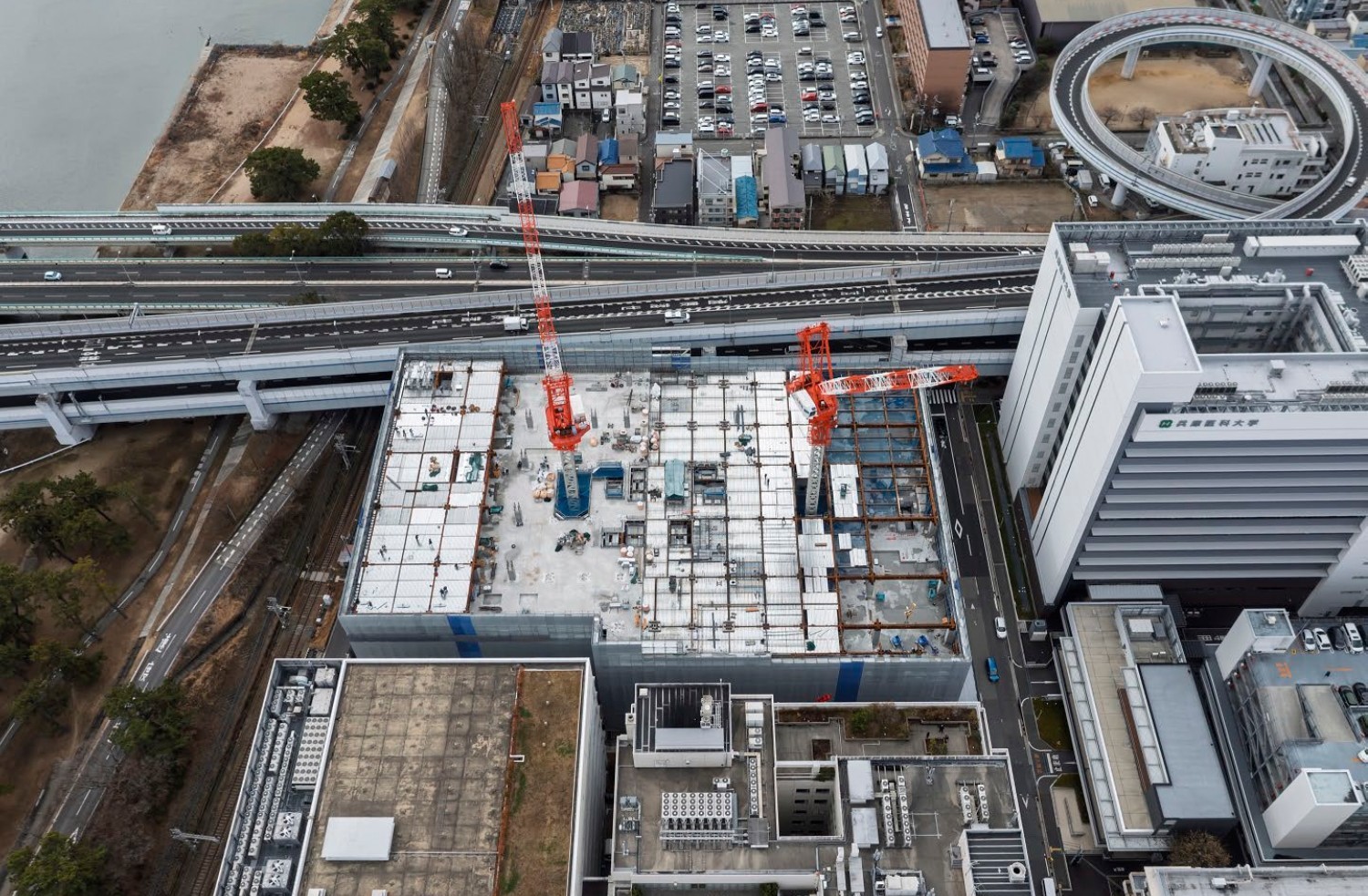

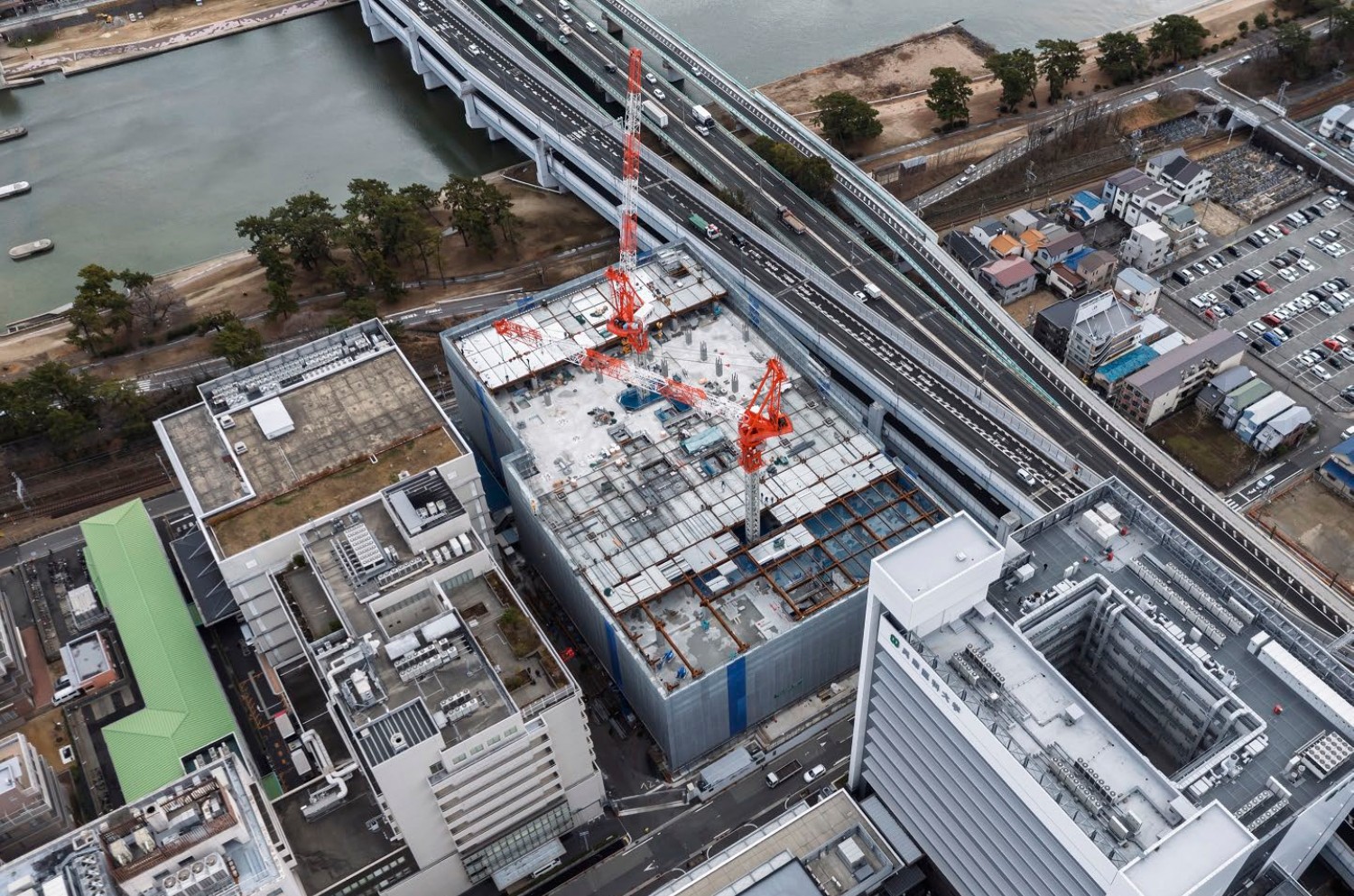

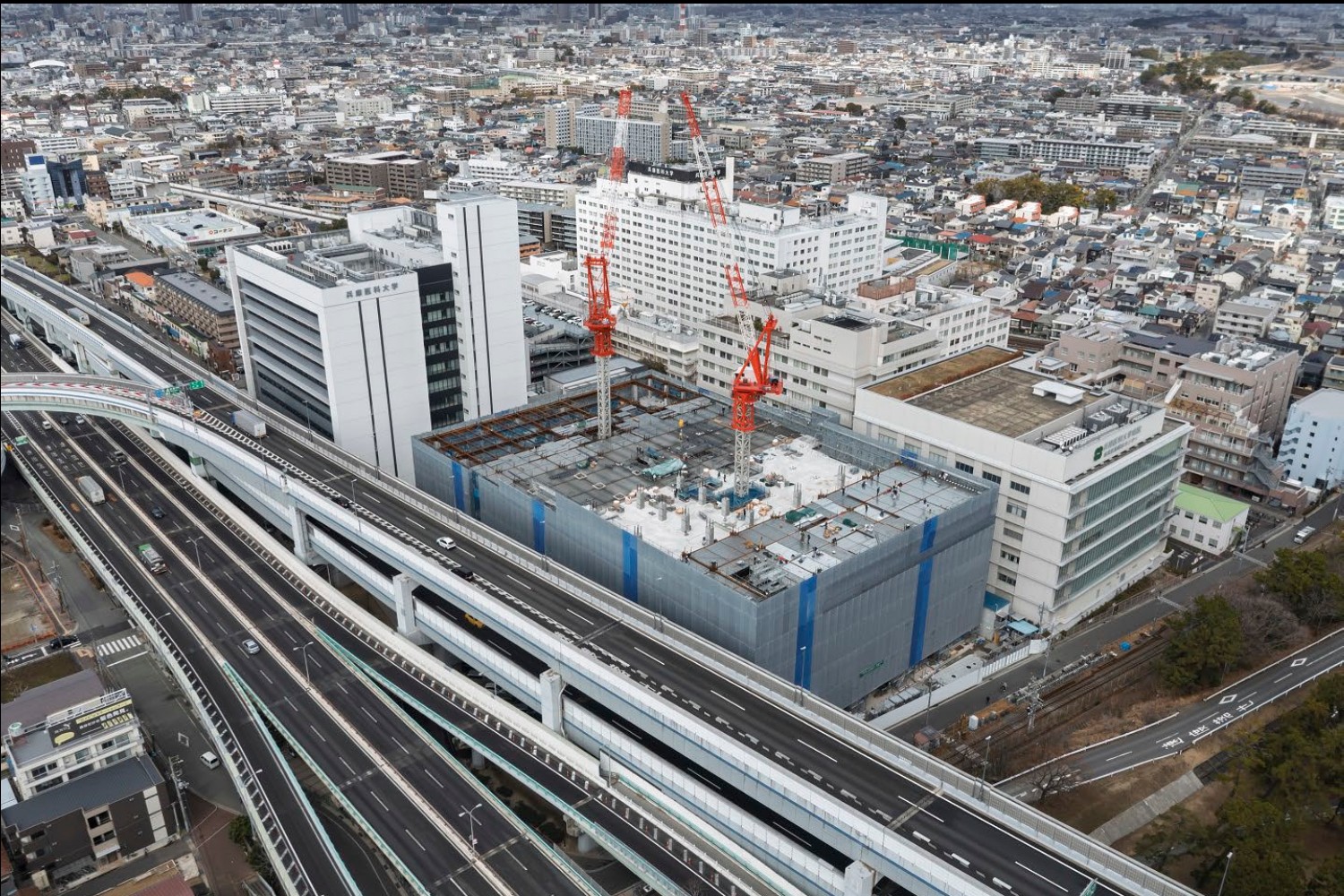

新病院棟工事は2025年2月末時点で日程経過率が62.5%、工事出来高率は23.5%となり、南側を走る阪神高速3号神戸線の高さまで外観工事が進んでいます。
工事期間中は工事車両の出入等、皆様にはご迷惑をおかけしておりますがご理解・ご協力の程、よろしくお願いいたします。
投稿日:2025/03/24
