【新病院棟】工事進捗状況(2025年8月時点)
現在新病院棟建設工事は2026年秋の開院を目指し着々と進んでいます。2025年8月の工事状況をお伝えします。
【主な工事内容】
・地上躯体工事では14~塔屋階の立上り工事を施工中。
・仕上げ工事では12〜13階で外壁・サッシ取付、10〜11階で耐火被覆、2〜9階で間仕切工事を施工中。
・新病院棟と接続する急性医療総合センター接続部躯体調整を施工中。
・設計監理者による各検査・試験立会(配筋・高圧受変電設備等)
新病院棟工事は2025年8月末時点で日程経過率が80.0%、工事出来高率は52.7%となっています。

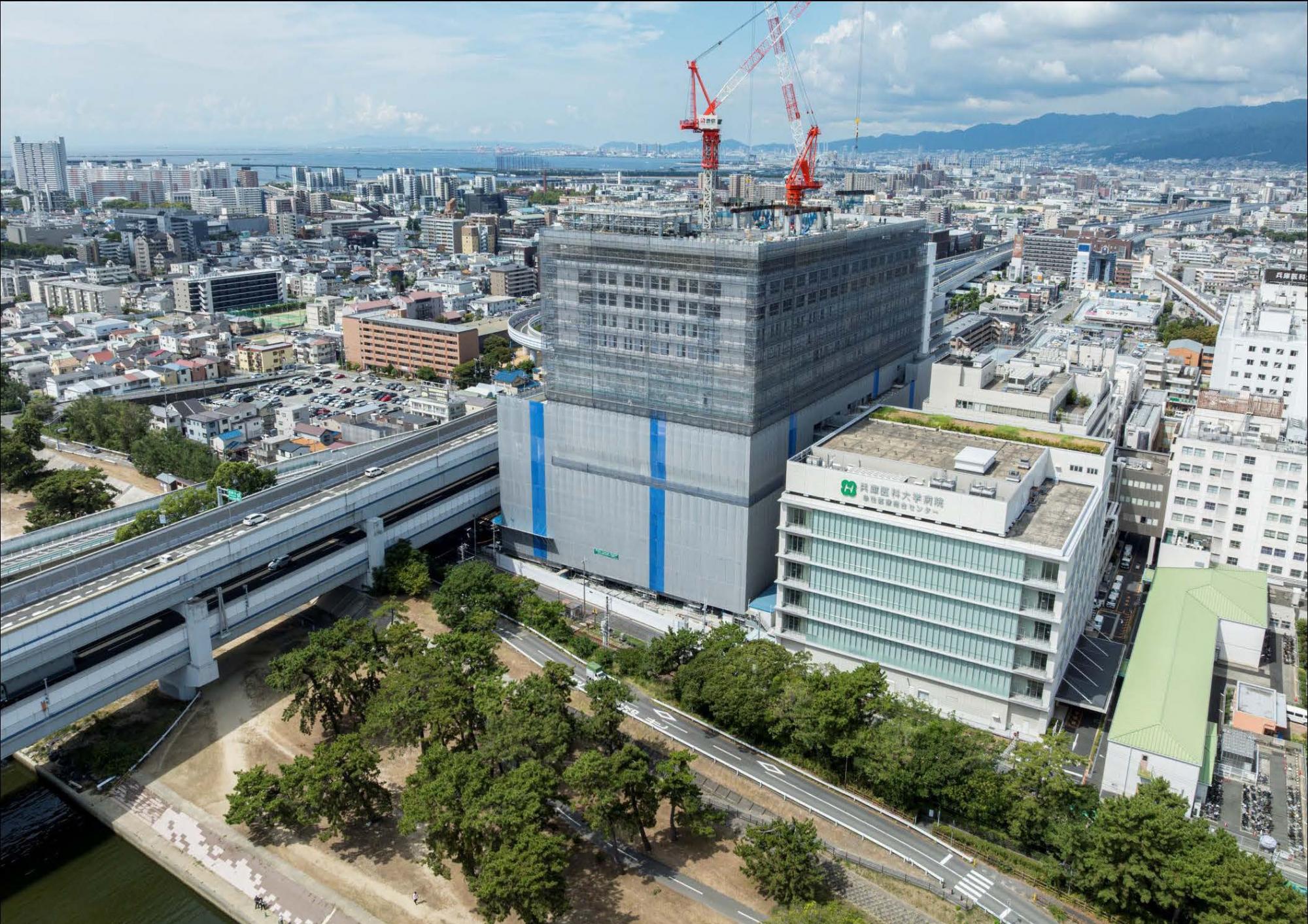

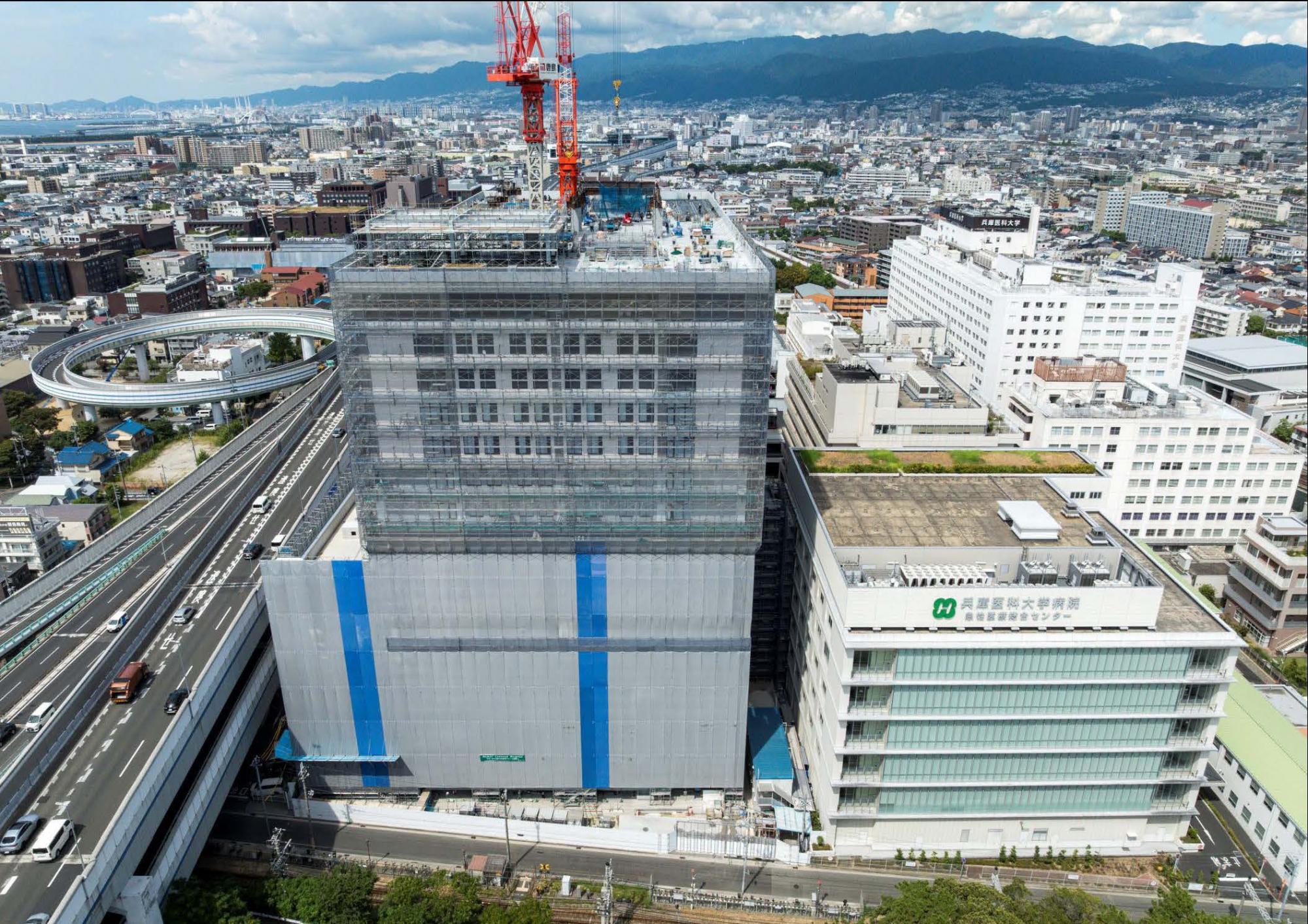

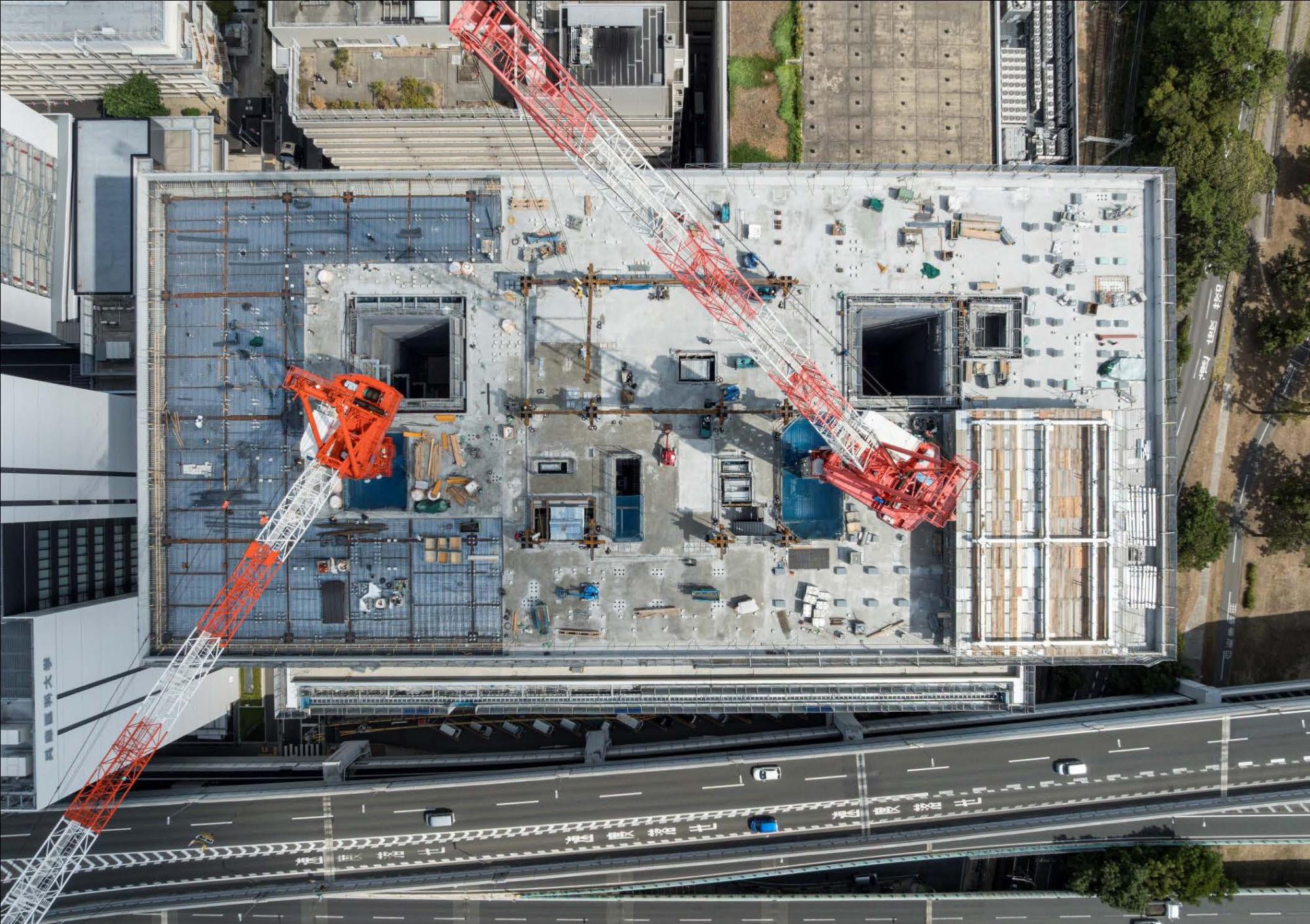

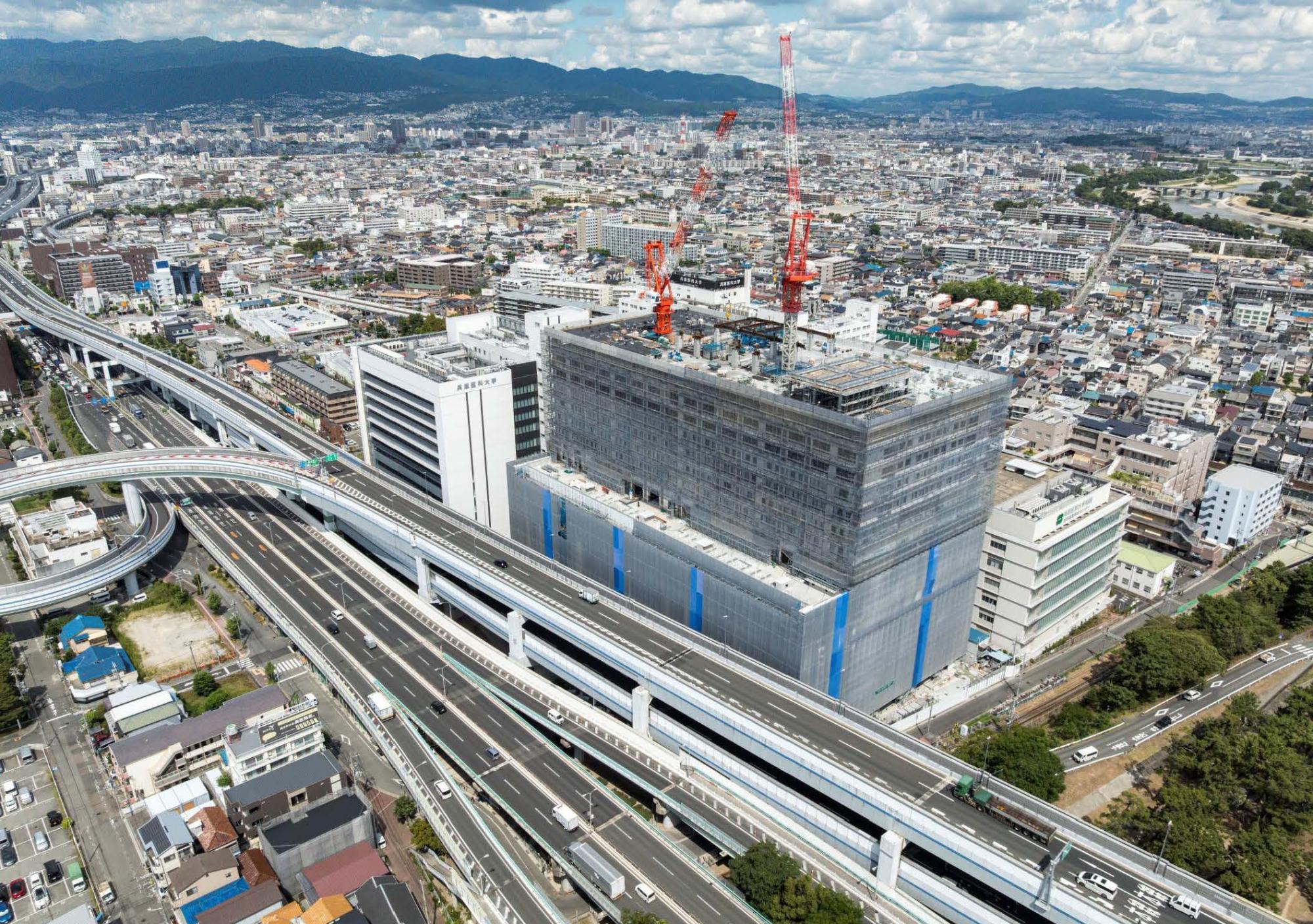

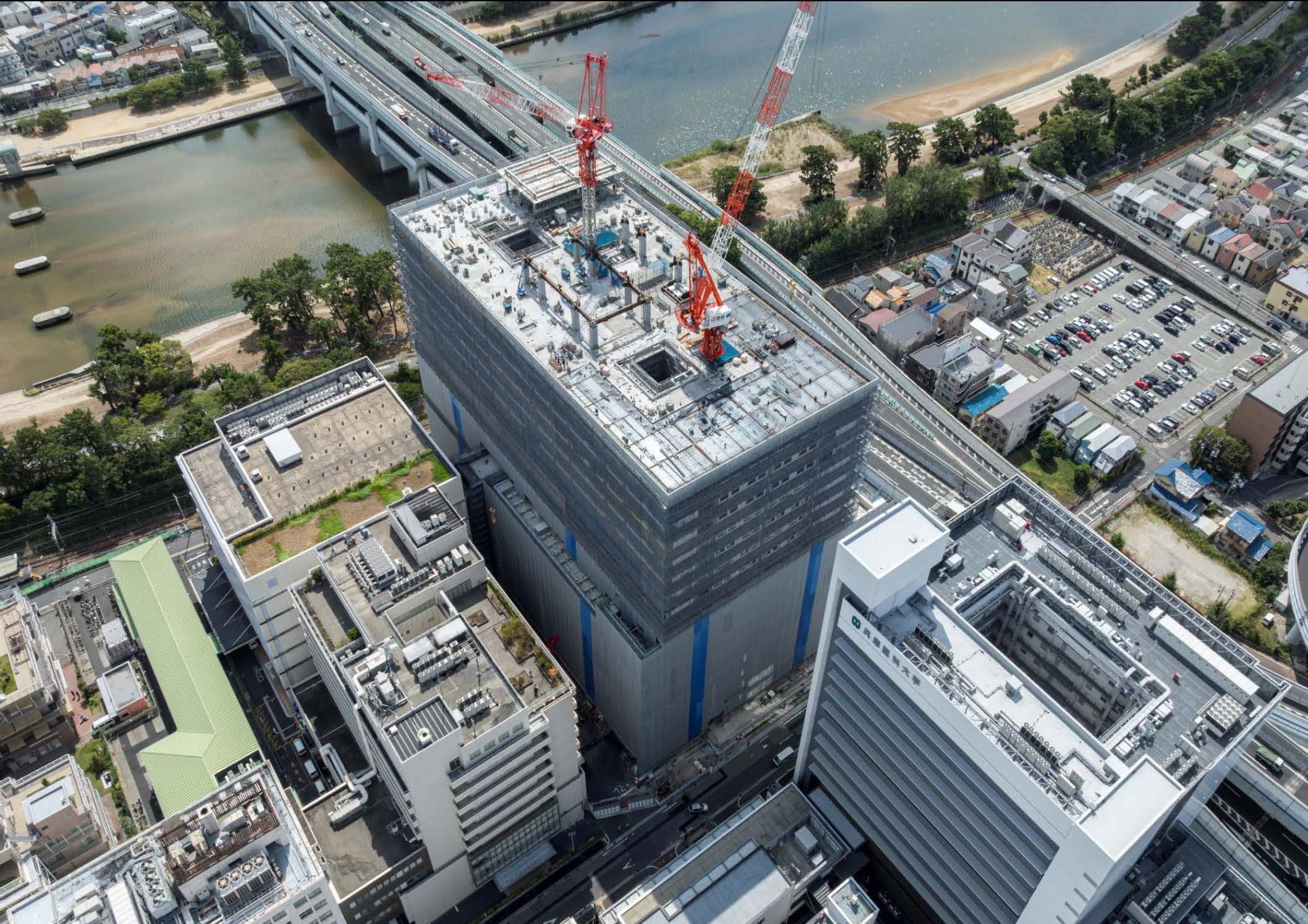

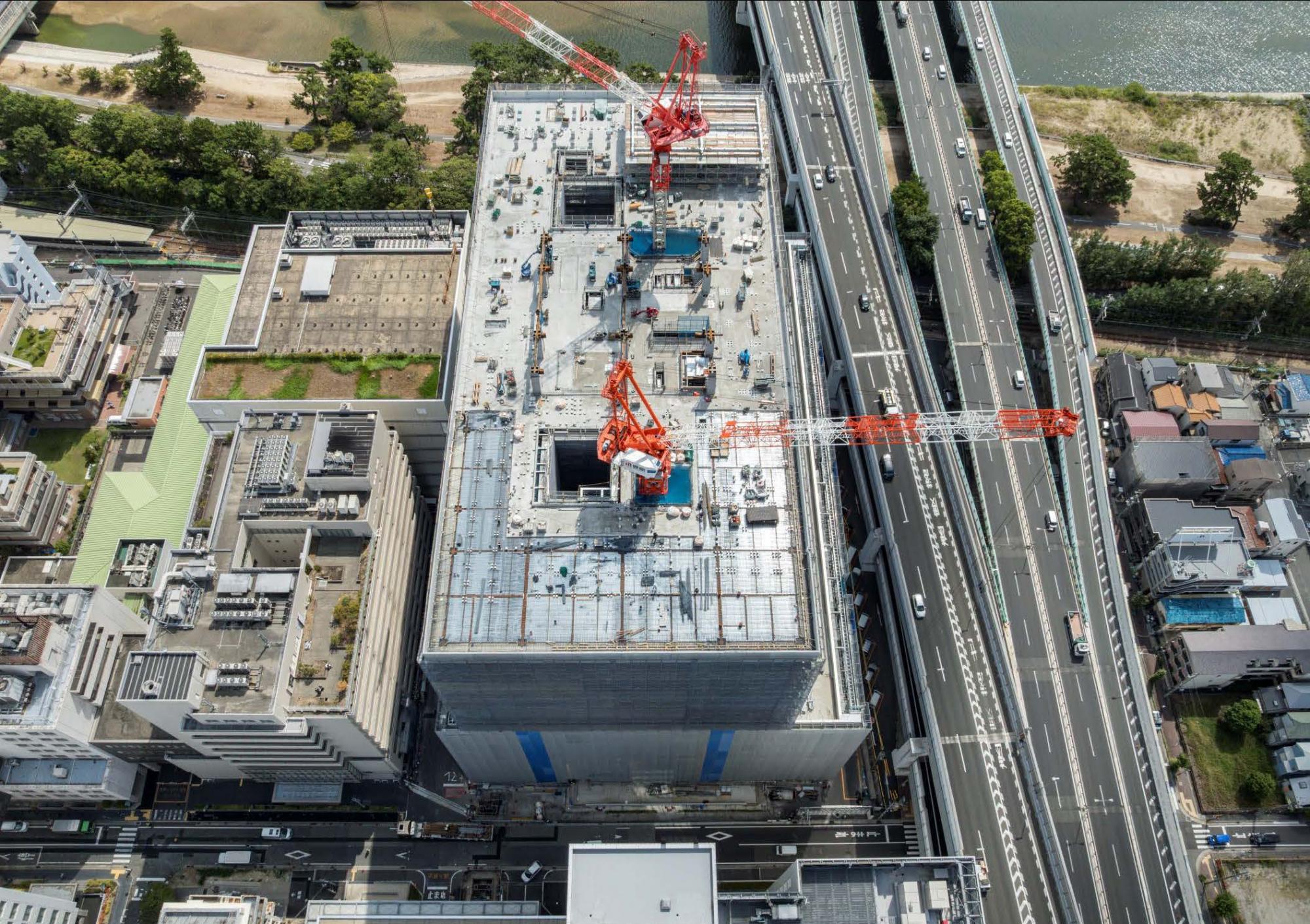

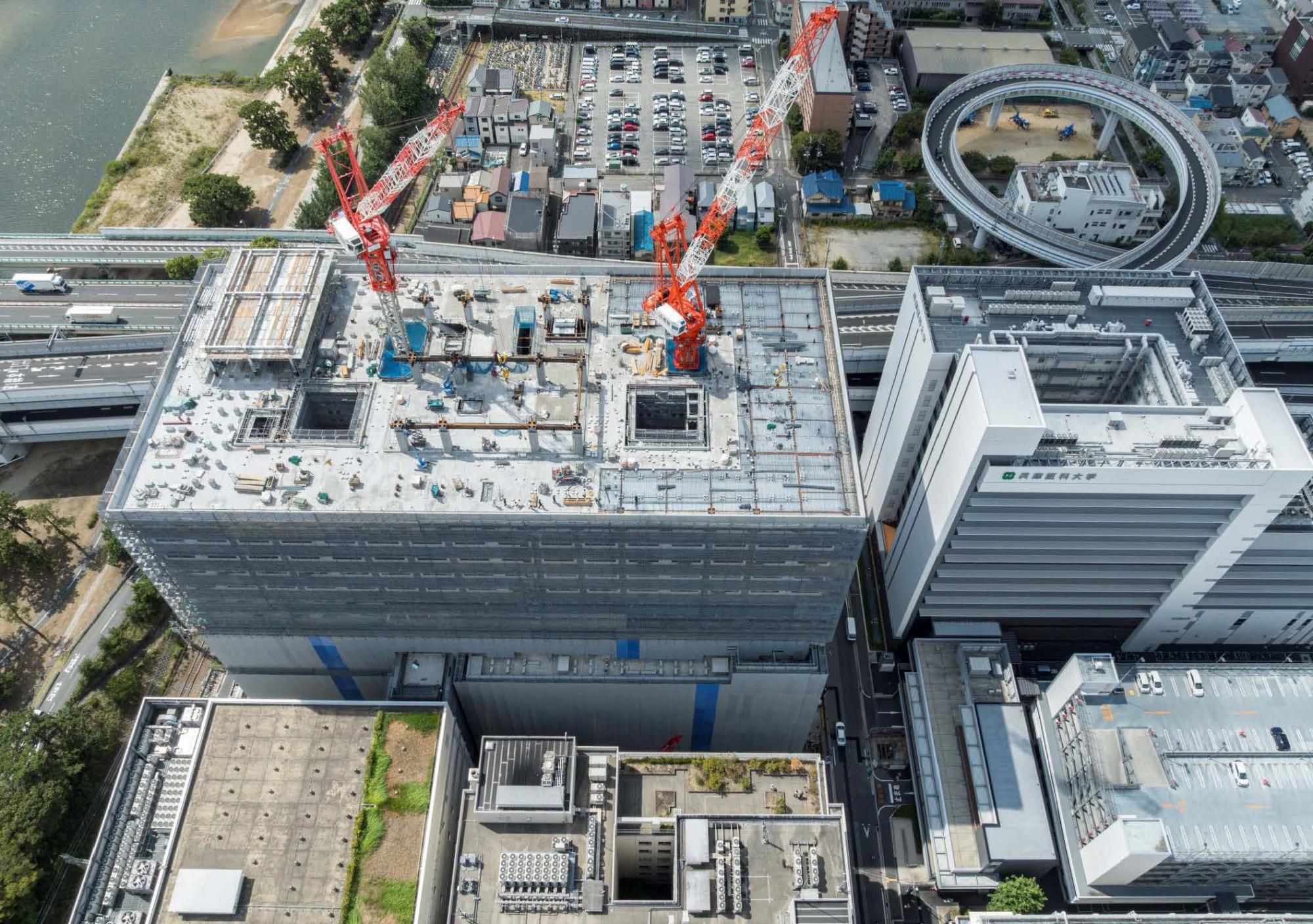

9月には上棟式が執り行われる予定であり、棟上げも完了していよいよ新病院棟の大きさが見えてきました。
工事期間中は工事車両の出入や騒音等、皆様にはご迷惑をおかけしておりますがご理解・ご協力の程、よろしくお願いいたします。
投稿日:2025/09/12
