【新病院棟】工事進捗状況(2025年6月時点)

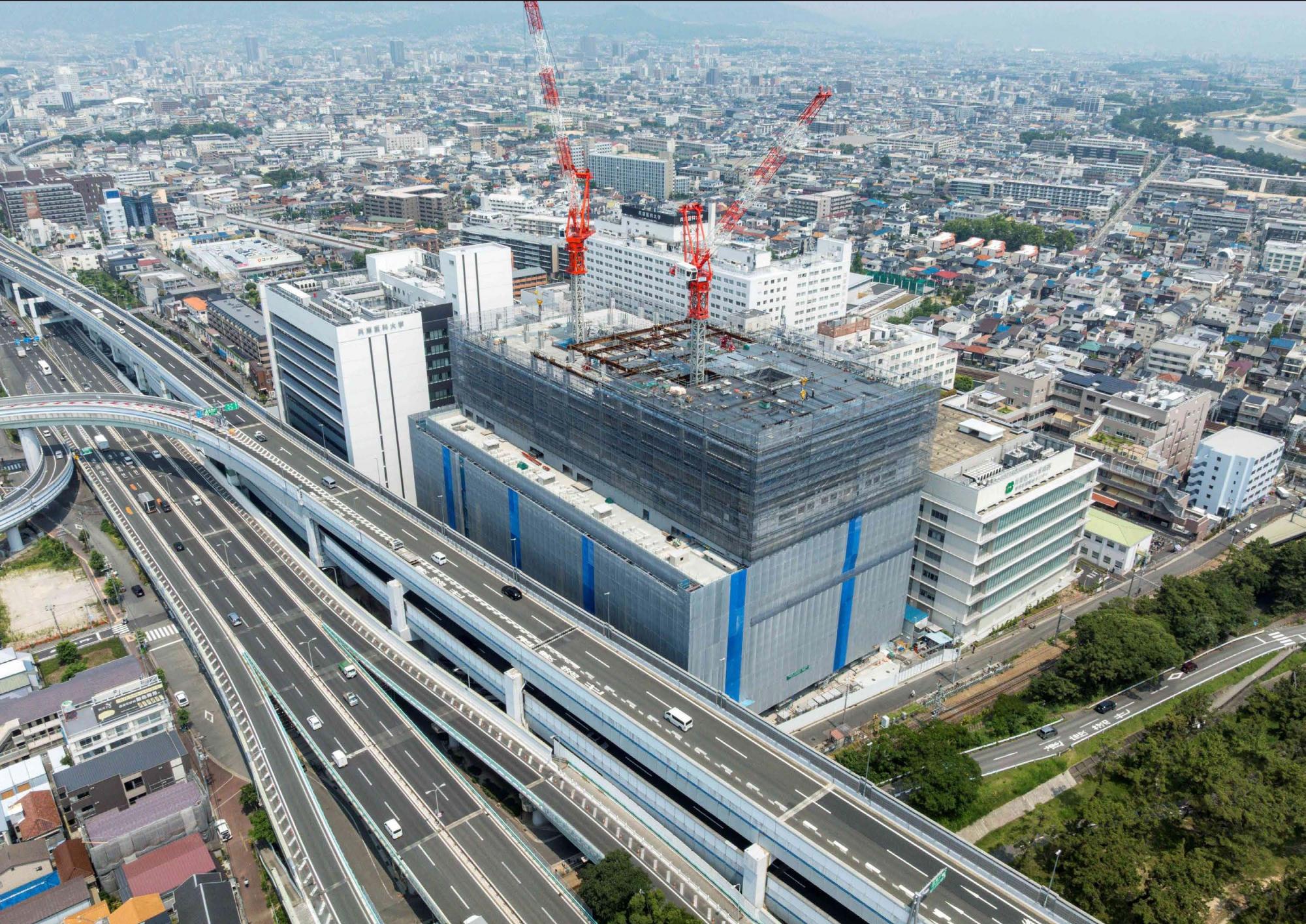

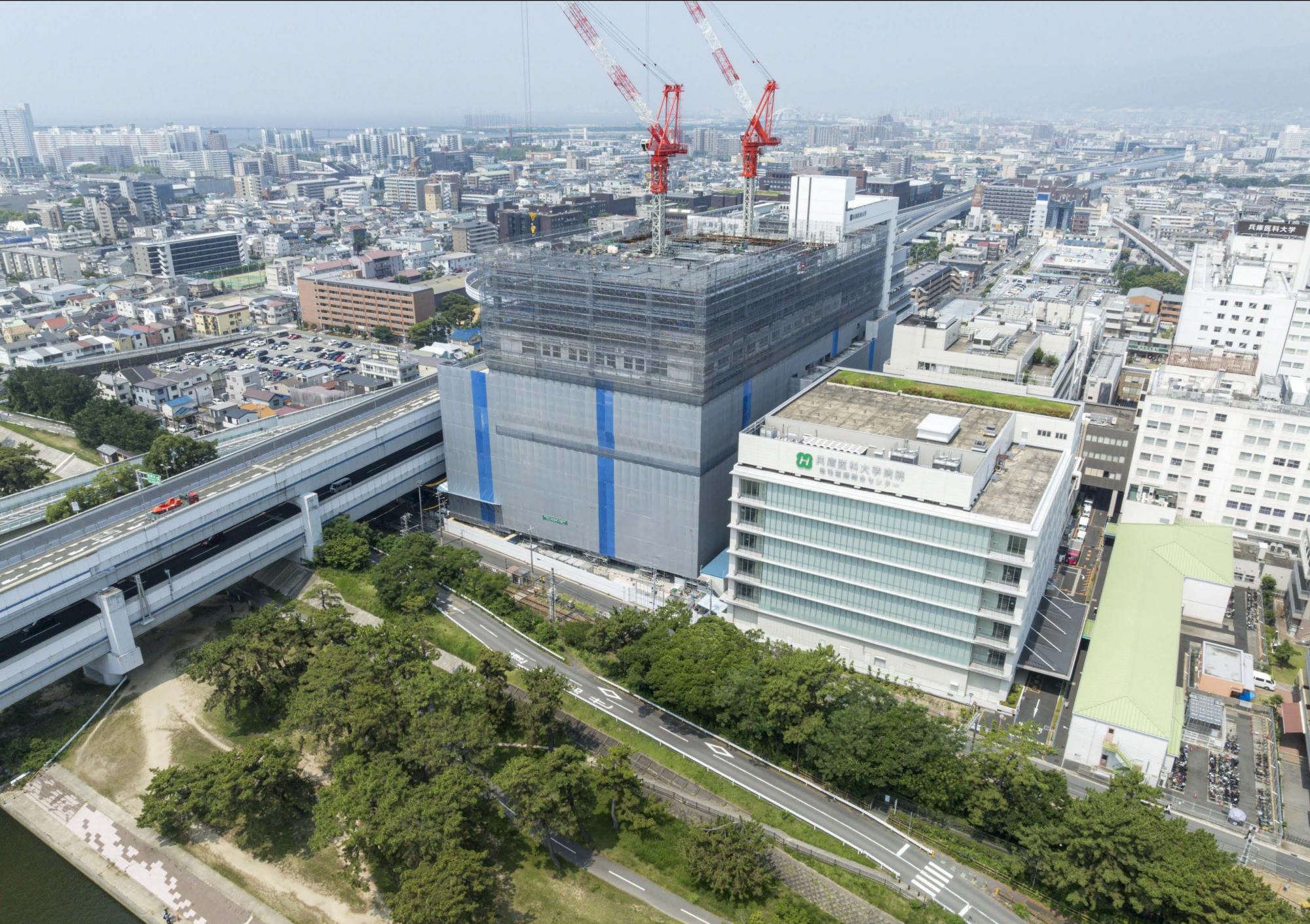

現在新病院棟建設工事は2026年秋の開院を目指し着々と進んでいます。2025年6月の工事状況をお伝えします。
【主な工事内容】

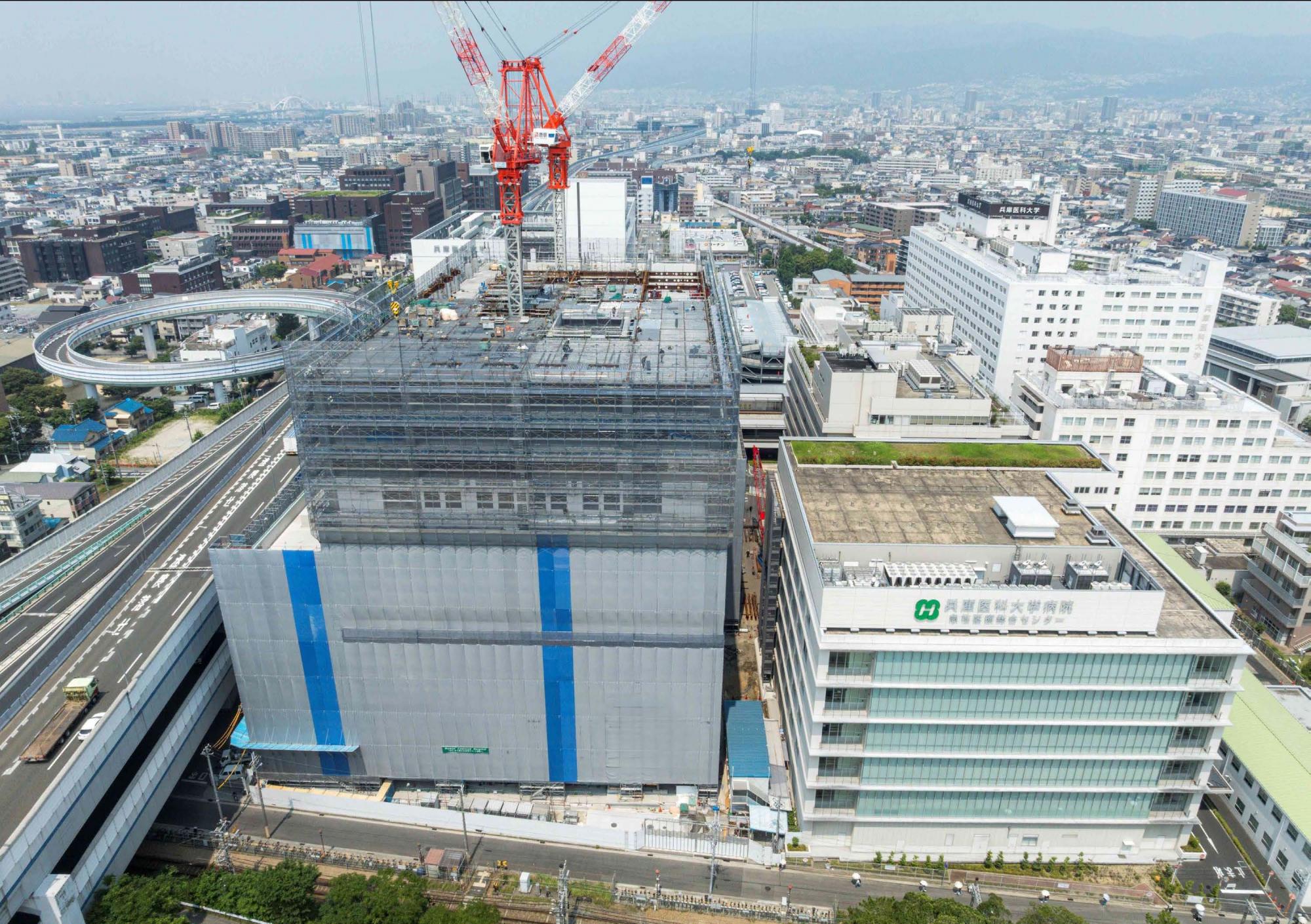

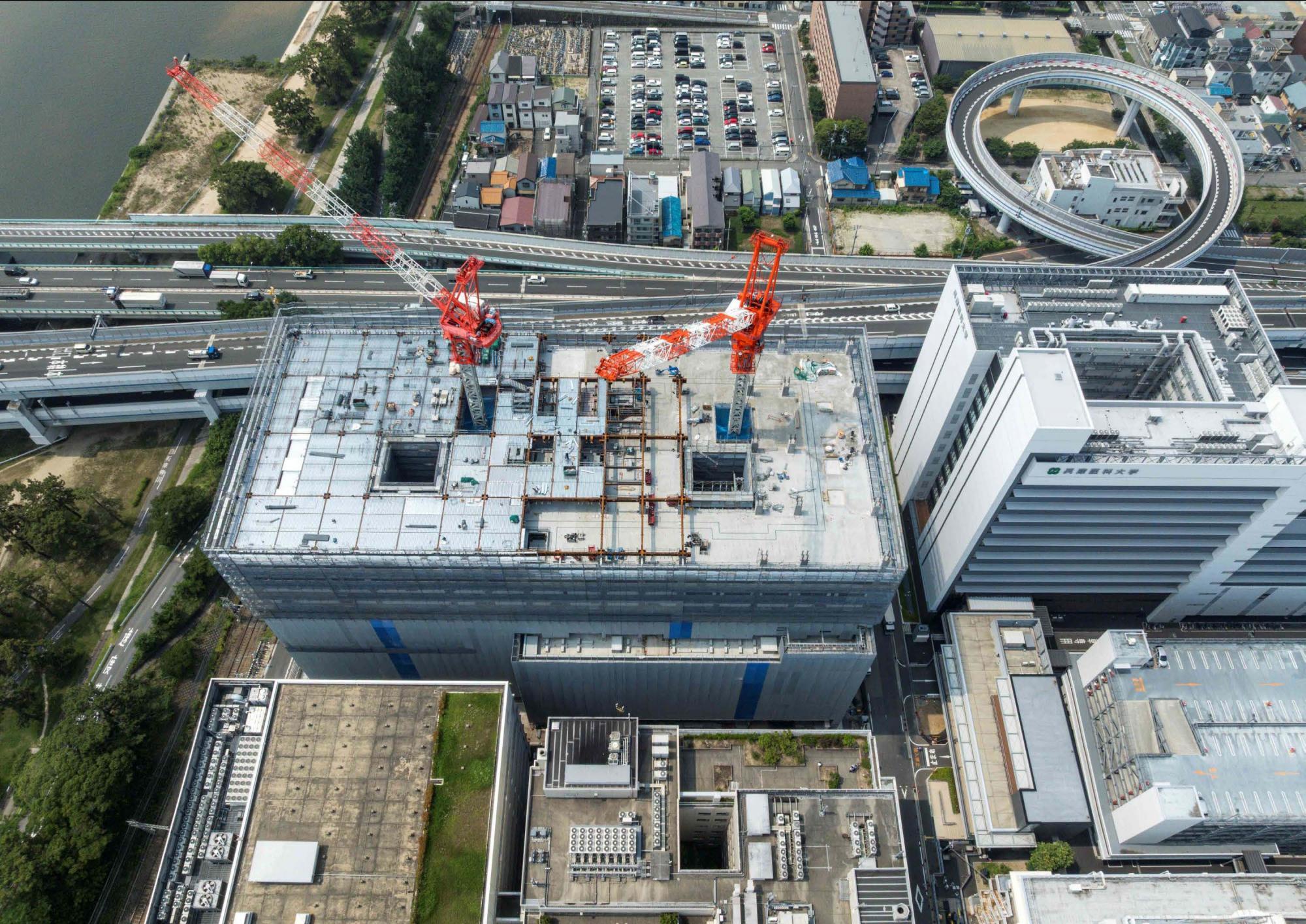

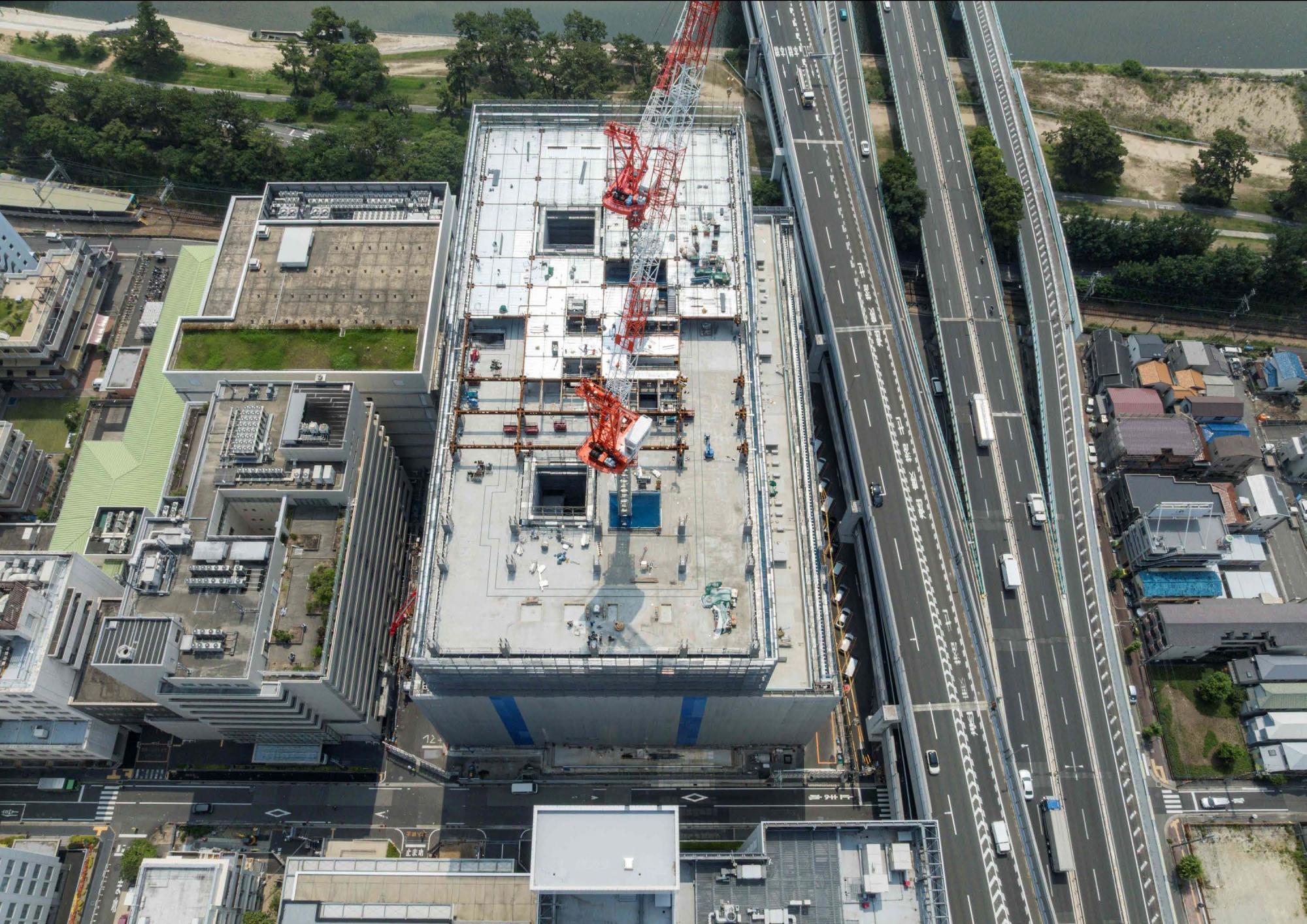

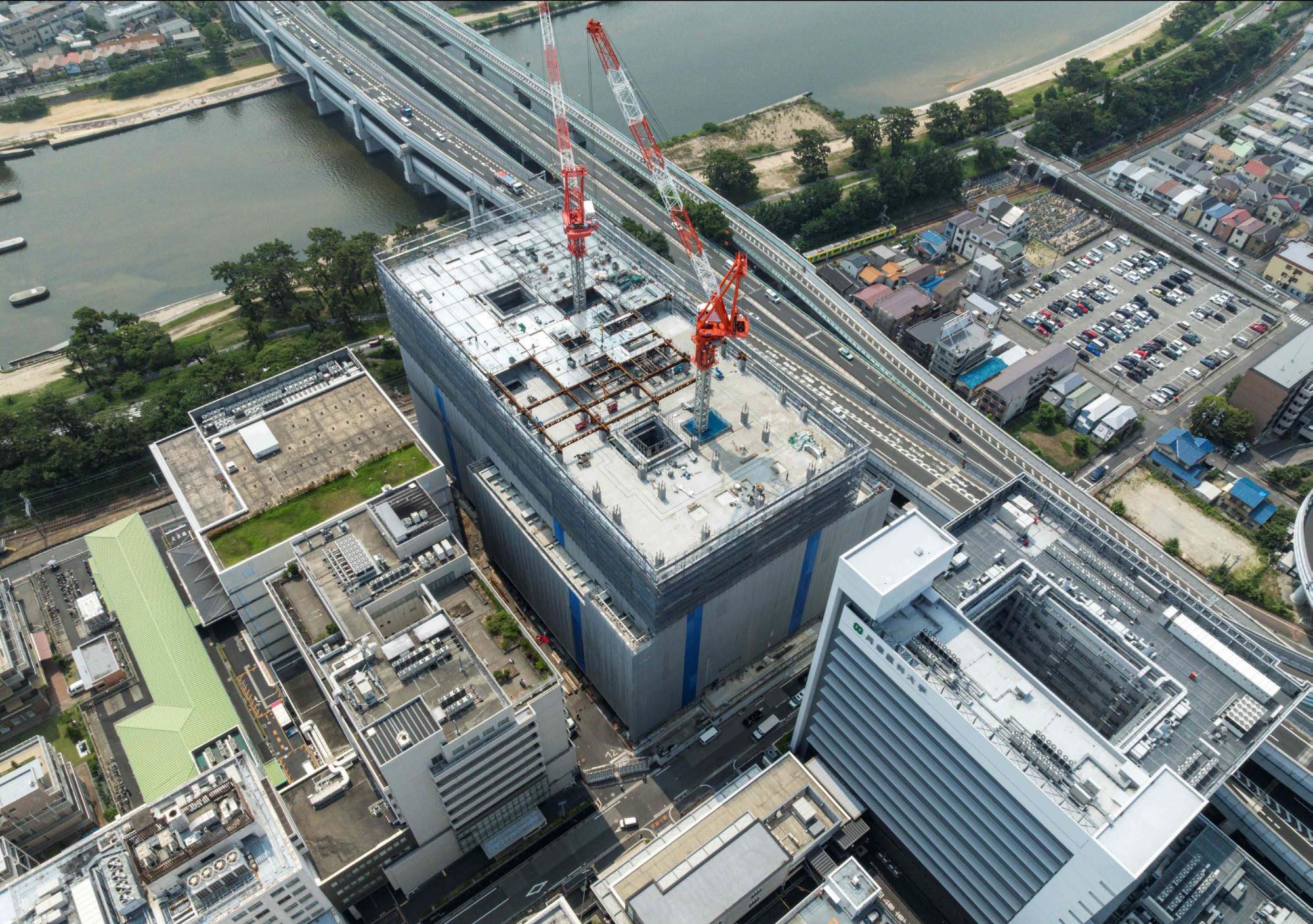

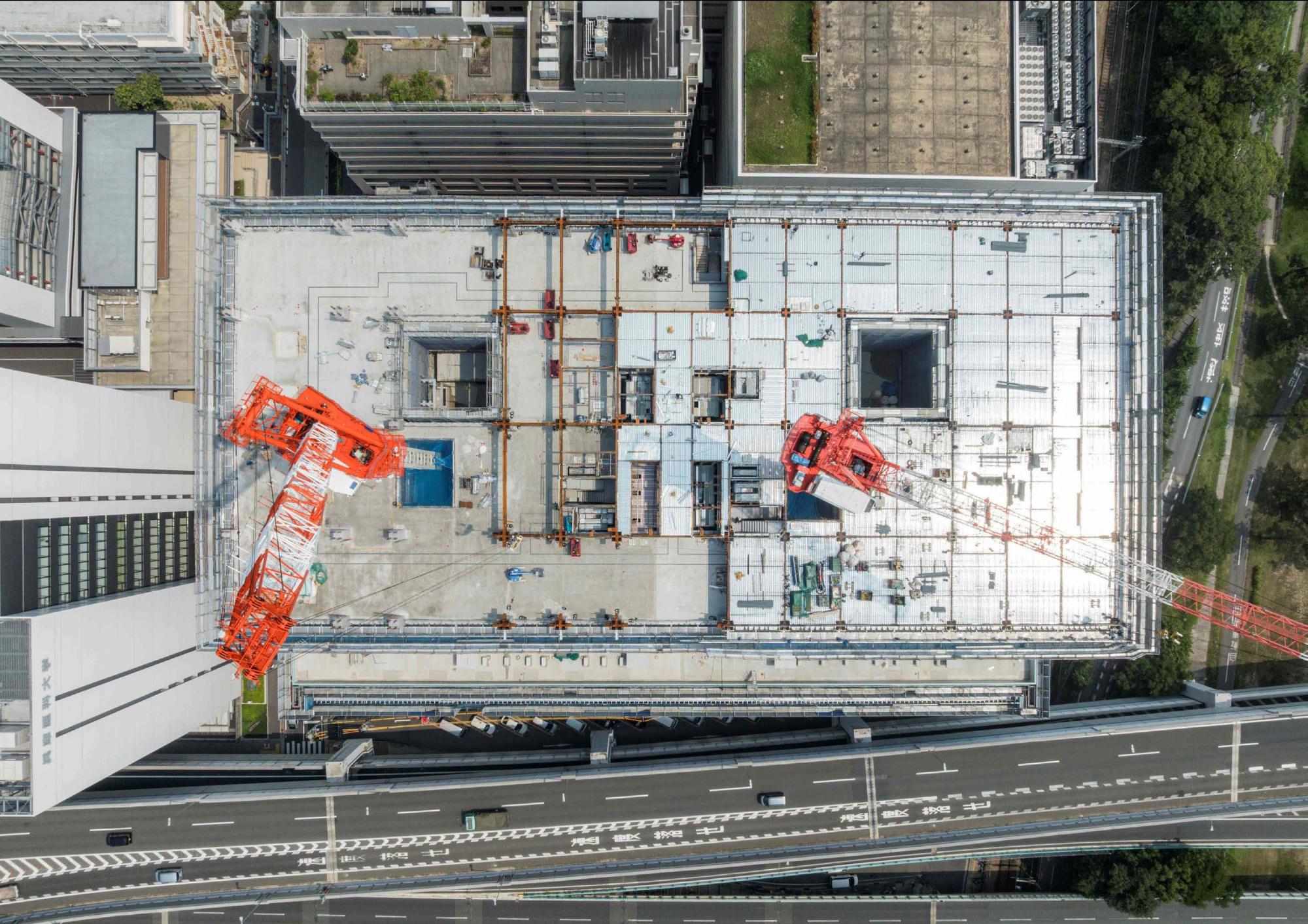

・地上躯体工事では10~12階の立上り工事を施工中。
・仕上げ工事では5~6階の耐火被覆工事を施工中。
・新病院棟と接続する急性医療総合センター接続部躯体調整を施工中。
・設計監理者による各検査・試験立会(配筋・鉄骨製品等)
新病院棟工事は2025年6月末時点で日程経過率が74.1%、工事出来高率は35.2%となっています。
工事期間中は工事車両の出入等、皆様にはご迷惑をおかけしておりますがご理解・ご協力の程、よろしくお願いいたします。
投稿日:2025/07/15
